O sinal de alerta no deserto

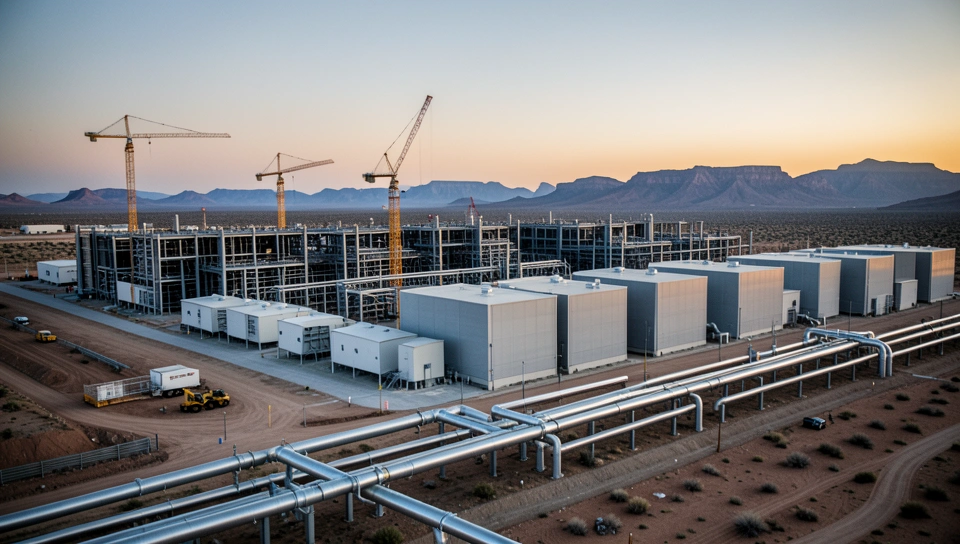

Stargate era para ser a prova de que os Estados Unidos sabiam transformar promessa de IA em concreto, aço e gigawatts. Agora o Projeto Jupiter, campus de 2.45 gigawatts no Novo México, virou um estudo de caso sobre como infraestrutura física trava mais rápido que modelo de linguagem. A Oracle enviou um aviso de força maior ao desenvolvedor do site, unidade ligada à Blue Owl Capital, abrindo brecha contratual para atrasar pagamentos se a operação não começar até 2028. Na prática, é um hedge jurídico. A empresa diz que continua comprometida e dentro do cronograma, mas ninguém aciona esse tipo de cláusula por precaução burocrática. Quem opera data center conhece o recado: o cronograma esticou, o risco subiu e o custo do atraso precisa ter um dono definido.

O incômodo aqui não é o atraso em si, porque atraso em obra gigante é quase rotina. O incômodo é o lugar onde ele acontece. Stargate não é um data center comum. É a vitrine da aliança entre Oracle, OpenAI e SoftBank para entregar capacidade soberana de IA, com centenas de bilhões de dólares projetados e capital político envolvido. Quando o flagship precisa de proteção contratual antes mesmo de energizar o primeiro rack, o mercado inteiro recalcula prazo, energia e exposição financeira. Para quem constrói com GPU, isso vale mais que qualquer benchmark novo.

O fato sem verniz

A Oracle não está saindo do Projeto Jupiter como inquilina principal. O aviso de força maior, comum em contratos de energia e commodities, serve para suspender obrigações quando um evento fora de controle impede a entrega. Nesse caso, ele permitiria à Oracle postergar pagamentos se o campus perder a meta de entrada em operação em 2028. A Blue Owl Capital afirmou que os compromissos financeiros de longo prazo estão mantidos. A Oracle reforçou que o projeto segue no cronograma planejado e que está totalmente comprometida com o Novo México. O comunicado tenta conter dano, mas o movimento jurídico já precificou o risco.

Por trás do aviso existe uma sequência de tropeços ligada a energia. O campus foi desenhado para rodar com células a combustível a gás da Bloom Energy, o que torna o fornecimento firme de gás um pré requisito absoluto, não um detalhe. O gasoduto da Energy Transfer que alimentaria o site atrasou quase seis meses, com nova previsão para 1 de fevereiro de 2027, depois de negativas repetidas de licenças e mudança de rota em agosto. Paralelamente, a licença de qualidade do ar para o sistema de células a combustível ainda está pendente, com prazo para decisão do departamento estadual de meio ambiente em 23 de novembro. Some isso à oposição de moradores e grupos ambientais e à campanha pública da Oracle no estado, e o quadro fica claro: permissão virou caminho crítico.

Como funciona na visão de operador

Em arquitetura, o Projeto Jupiter trocou dependência da rede elétrica por dependência de gás canalizado mais geração local. Faz sentido no papel porque permite carga estável de gigawatts sem esperar anos por reforço de transmissão, que é o gargalo clássico de data centers de IA. O problema é que essa escolha só move o ponto único de falha. Sem gasoduto não há combustível, sem combustível as células da Bloom não geram, sem geração não há comissionamento, sem comissionamento não há receita de colocation para pagar dívida de construção. É uma cadeia serial, e força maior é o disjuntor contratual quando um elo quebra.

Em custo e latência regulatória, a conta aperta dos dois lados. O desenvolvedor carrega capex pesado de terraplanagem, subestações, resfriamento e encomenda de equipamentos de lead time longo, enquanto a receita só começa quando há energia firme. Cada mês de atraso em gasoduto ou licença ambiental queima caixa e pressiona renegociação de dívida. A cláusula de força maior tenta transferir parte desse atrito para o cronograma de pagamentos da Oracle, preservando fluxo de caixa da locatária se o ativo não estiver pronto. É plausível inferir, sem tratar como certeza, que taxas de interconexão temporária, geração provisória a diesel ou realocação de clusters para outros sites Stargate estejam na mesa como plano B, todos com custo por MWh muito maior e eficiência operacional pior.

Onde o gargalo aperta agora

  • Gás como caminho crítico: sem o duto da Energy Transfer no prazo, o plano de 2.45 gigawatts não fecha, e geração local vira ativo parado.
  • Licença ambiental pendente: a decisão sobre qualidade do ar até 23 de novembro define se o comissionamento anda ou se o cronograma de 2028 racha de vez.
  • Estrutura financeira sob estresse: desenvolvedor com dívida, Oracle com hedge contratual e fornecedores com equipamentos parados criam disputa sobre quem absorve o atraso.

O que isso muda na prática

Quem ganha tempo nessa história é quem tem portfólio. Oracle e OpenAI podem, em tese, deslocar demanda inicial para outros campi Stargate no Texas ou no Centro Oeste enquanto o Novo México não energiza. Quem perde são fornecedores locais, construtoras, integradores e a comunidade que contava com empregos e impostos no curto prazo. Para o ecossistema de energia, o recado é duro: utilities, reguladores e comunidades viraram parte do stack de IA, com o mesmo peso que NVIDIA, rede e refrigeração líquida. Se você ignora licenciamento e oposição local no planejamento, seu TCO explode sem que uma linha de código tenha mudado.

A ação prática para quem está construindo capacidade agora é revisar contratos e suposições de energia antes de assinar pré reserva de GPUs. Mapeie a fonte firme de megawatts com data e responsável, exija cláusula de saída ou crédito se a energização atrasar mais de dois trimestres, e modele dois cenários de custo: com gás firme e com geração temporária. Para times menores, a lição é ainda mais direta. Não ancore roadmap de produto em uma região que ainda não tem licença ambiental final e duto pronto. Use regiões com energia já contratada, mesmo que o custo por GPU hora seja um pouco maior, porque previsibilidade de entrega vale mais que economia teórica.

A tensão que ninguém quer admitir

Aqui fica a dúvida real: esse modelo de campus gigawatt a gás escala ou só empurra o problema para frente? A indústria correu para células a combustível e turbinas a gás para fugir da fila de transmissão, mas caiu na fila do licenciamento ambiental e do gasoduto, que pode ser tão lenta e politizada quanto. O custo compensa se o ativo operar por dez anos em utilização alta, mas se cada site virar um flashpoint eleitoral, com protesto, audiência pública e manchete nacional, o custo de capital sobe e o cronograma vira ficção. A Oracle fez o movimento racional ao se proteger, só que proteção jurídica não gera elétron. No fim, Stargate testa menos a engenharia de data center e mais a capacidade de coordenar energia, política e finanças na mesma velocidade do treinamento de modelos. E esse alinhamento, por enquanto, está atrasado.

Conclusão

O Projeto Jupiter continua de pé no discurso, mas entrou em modo de contenção no contrato. A pergunta que fica para quem opera IA é simples: seu plano de escala sobrevive se a energia atrasar um ano?
